El parque eólico Arrecife sigue a expensas de pruebas para entrar en funcionamiento
Cada molino deberá ser usado durante al menos 315 horas antes de entrar en uso
JOSÉ R. SÁNCHEZ
Arrecife.
Lunes, 5 de abril 2021, 01:00

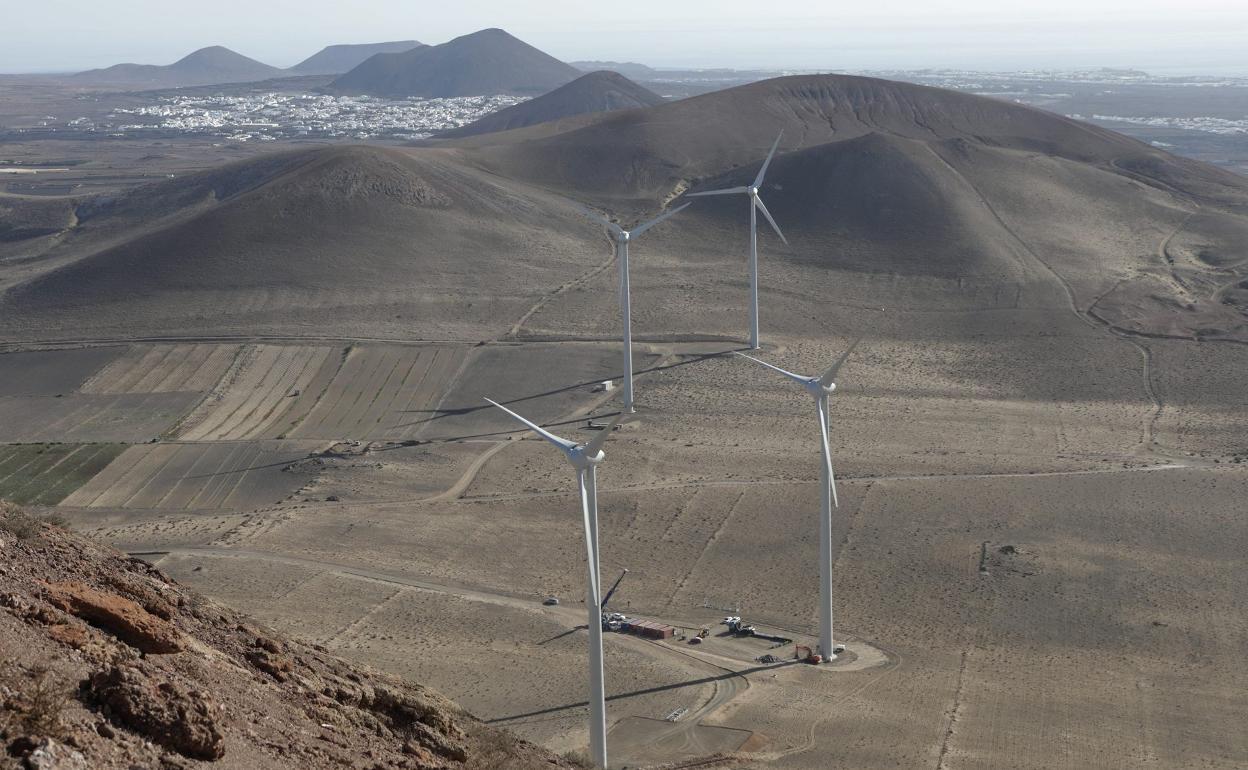

El estreno del parque eólico Arrecife, con cuatro aerogeneradores instalados desde finales del pasado año, aún carece de fecha definida, a consecuencia de que está por concretar el periodo previo de pruebas, con un mínimo de 315 horas de servicio de los molinos, gemelos, a pocos metros, que son la base del parque eólico Teguise I. Las pruebas dependen de la inscripción previa en el Registro Administrativos de Instalaciones de Producción de Energía Eléctrica.
Con dicha documentación, por parte de Red Eléctrica de España se deberá emitir la aprobación de puesta en tensión para pruebas, aspecto que permitirá la energización del parque eólico y el comienzo del vertido de energía en pruebas. Y en cuanto se complete el proceso, será factible que los aerogeneradores puedan operar a plena capacidad.
El parque eólico Arrecife es propiedad del Consorcio Insular del Agua. Su instalación se concretó durante buena parte de 2020, fruto de una inversión cercana a 11 millones de euros. Tendrá 9,2 megawatios de potencia total a través de cuatro aerogeneradores que volcarán la energía producida en la red eléctrica general, en la subestación de Callejones, en San Bartolomé, como pasa con el gemelo Teguise I.
Tendrá la nueva infraestructura capacidad para producir 28.605 megawatios hora al año y generar con ello un beneficio anual de al menos 1,5 millones de euros. La instalación fue responsabilidad de Elecnor.
